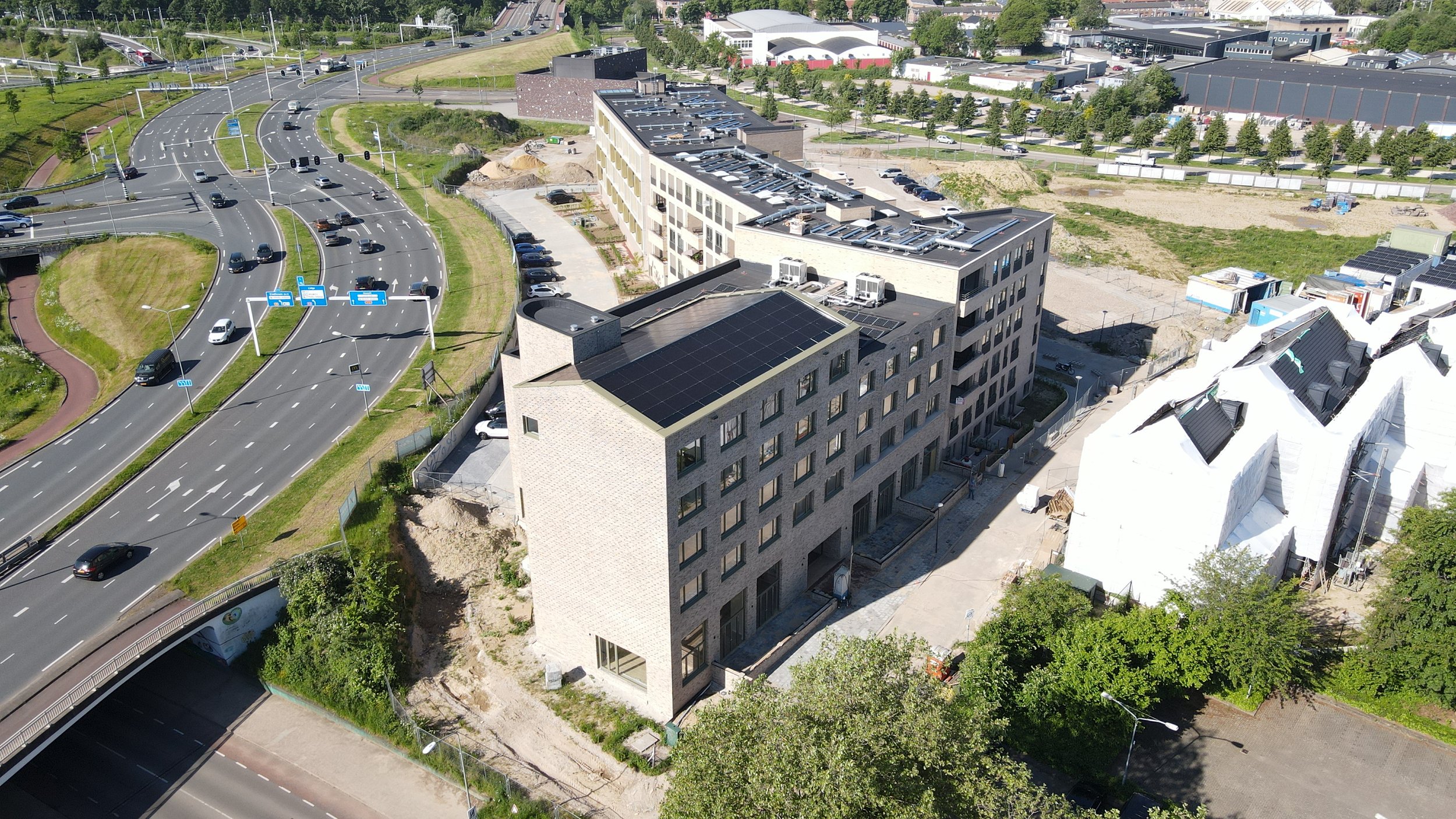

Eindelijk, na 30 maanden kan Het Gastenhuis open

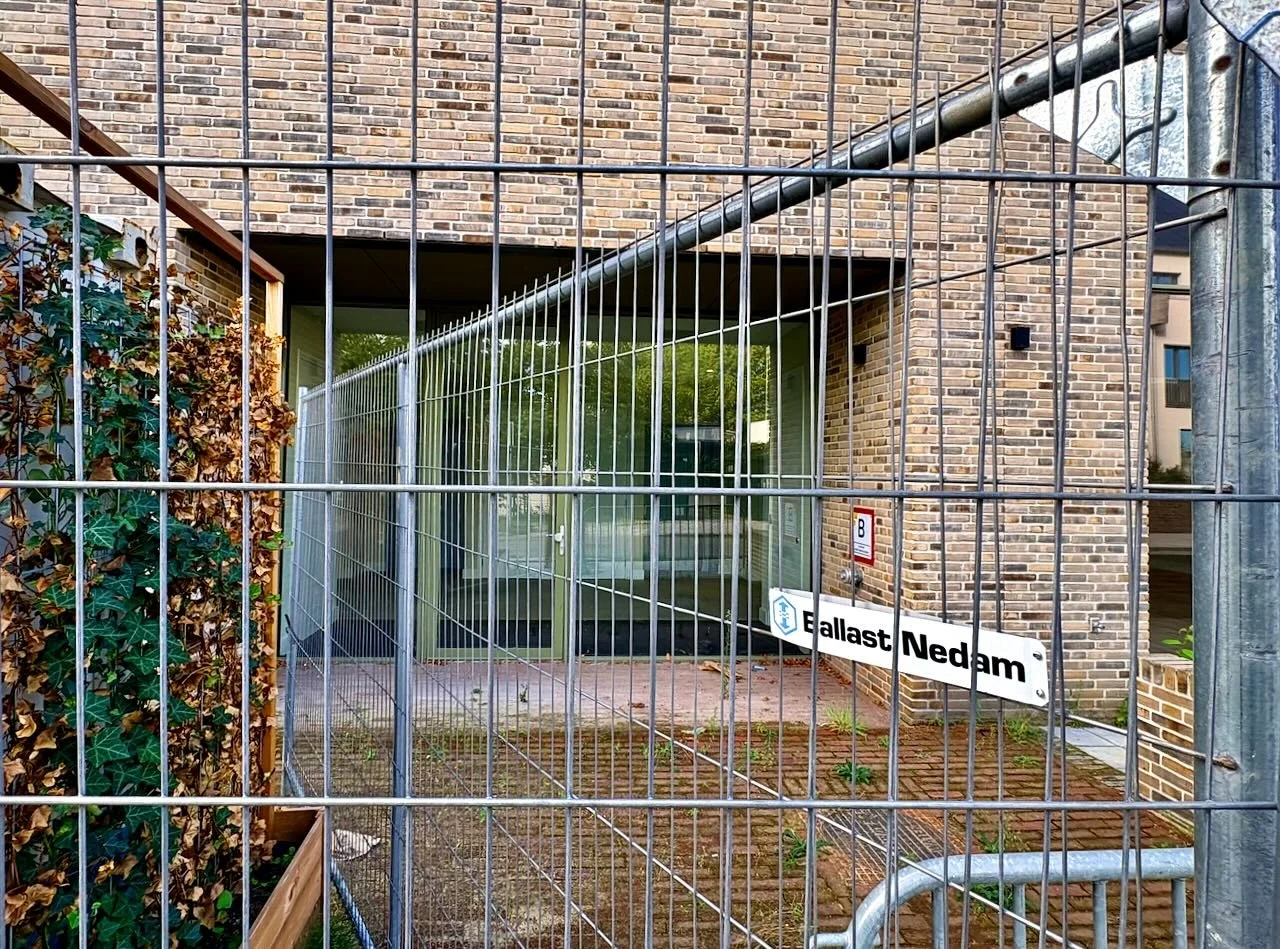

Verwachting in de brochure van Het gastenhuis in 2023 (foto boven) versus de realiteit van de bouwhekken voor de ingang 30 maanden later.

11 oktober 2026 - Hij is binnen bij Ballast Nedam Projectontwikkeling: De Brief. Bedoeld wordt de officiële mededeling van Enexis dat het gebouw voor Het Gastenhuis wordt aangesloten op het stroomnet. Zoals het er nu uitziet, kunnen begin 2027 de eerste bewoners, dementerende ouderen, hun intrek nemen in het verzorgingshuis.

Het gebouw aan de zuidkant van de Groene Loper staat sinds voorjaar 2024 leeg omdat Enexis geen stroom kon leveren. Ondanks talloze vergaderingen vol pleidooien van de gemeente en zelfs top-besprekingen op het ministerie in Den Haag bleef het gebouw met 41 appartementen noodgedwongen ongebruikt.

‘Heel blij’
Bij Ballast Nedam reageren ze uiteraard ‘heel blij’ met de brief van Enexis. Als de contractuele zaken zijn geregeld, gaan de lampen aan in het gebouw. Dan kan Ballast Nedam de laatste punten in orde maken zodat het gebouw alsnog wordt opgeleverd aan de oorspronkelijke koper, beleggingsmaatschappij Amvest Living & Care. Die verhuurt het aan zorgorganisatie Het Gastenhuis uit Amsterdam die daarmee zijn tweede vestiging in Limburg krijgt. Het Gastenhuis moet het tehuis gaan inrichten en personeel en bewoners werven. Voor de tweede keer want de eerste wervingsronde moest in 2024 worden geannuleerd.

Menselijk leed
Meer dan 2,5 jaar leegstand heeft door die annulering op het laatste moment gezorgd voor veel  menselijk leed. Personeel dat al was aangenomen kreeg te horen dat de nieuwe baan niet doorging. En nog schrijnender, dementerende bewoners en hun familie, zagen de voorgenomen verhuizing naar het nieuwe verzorgingstehuis geblokkeerd worden.
Daarnaast is er ook een zakelijke kant: de situatie heeft zowel Ballast Nedam projectontwikkeling als Het Gastenhuis veel geld gekost.

Nieuwe voorrangsregels
Dat er nu een oplossing ligt, is te danken aan nieuwe voorrangsregels voor de wachtrij bij Enexis. Sinds 1 juli 2026 krijgen gebouwen met een maatschappelijke functie voorrang bij het toewijzen van stroomaansluitingen. Ook speelt de druk een rol die achter de schermen is uitgeoefend om het schandaal van de leegstand van een verzorgingstehuis te beëindigen.
